Verzwaring stroomnet Venray

oktober 08, 2025

Met de energietransitie in Nederland neemt vooral het gebruik van elektrische energie toe. Daarom moeten er overal kabels bijgelegd worden, ook in Venray. De komende maanden gaan Enexis Netbeheer het elektriciteitsnet vanaf het Tennet-station aan de Maasheseweg naar een trafostation aan de Kiekweg uitbreiden.

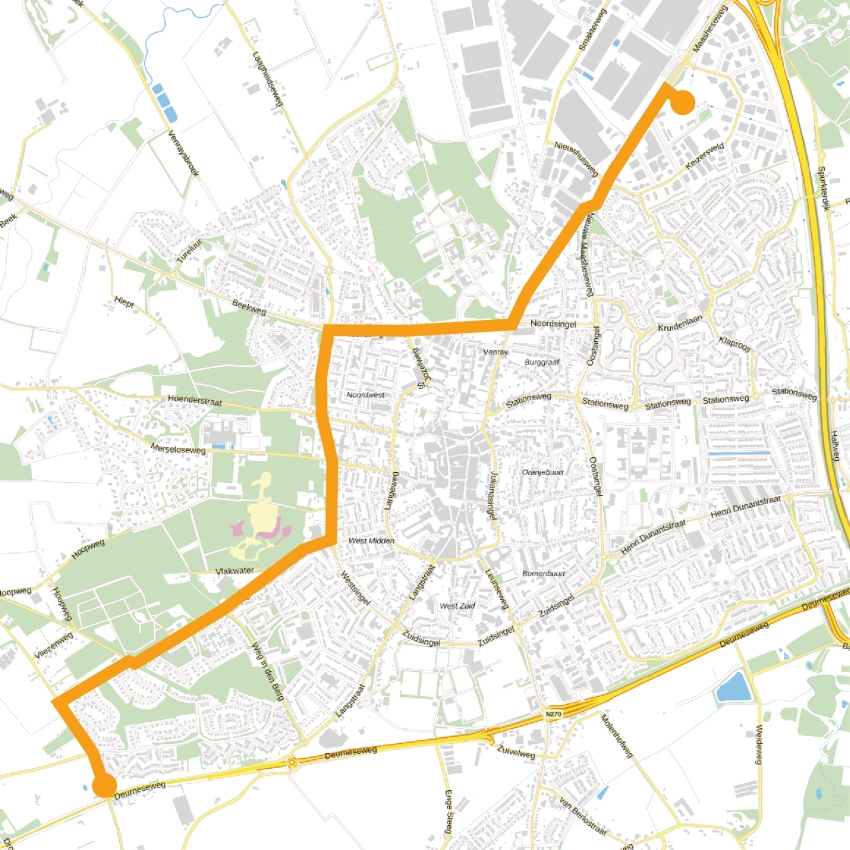

Dit betekent dat over een afstand van ongeveer 5300 meter nieuwe, veel zwaardere en meer kabels worden gelegd. Voor het ingraven van deze nieuwe kabels moet de aannemer flinke sleuven in de openbare gemeentegrond graven op een diepte van zo’n 80 cm. De kabel komt onder de grond. Op een aantal plaatsen zijn er ook bovengrondse werkzaamheden te zien. Met name op een aantal locaties aan de Maasheseweg, Noordsingel, Westsingel, Kempweg en Kiekweg.

De aannemer die de werkzaamheden voor Enexis uitvoert, BGM uit Cuijk zorgt voor communicatie naar aanwonenden. Om de werkzaamheden voor omwonenden en de aannemer veilig uit te kunnen voeren, komen er wegafsluitingen en- omleidingen. Dit en de werkzaamheden zelf zorgen voor overlast.

De planning van deze werkzaamheden is als volgt:
29 september tot 17 oktober: Kiekweg
29 september tot 7 november: Kempweg
13 oktober tot 21 november: Westsingel
20 oktober tot 27 februari: Noordsingel
2 maart tot 3 april: Maasheseweg

De planning kan door onvoorziene (weers-) omstandigheden altijd wijzigen. In delen van deze straten worden de kabels en leidingen gelegd of staat er een booropstelling om de kabels onder de grond te boren. Tussen het graven en boren kan enige tijd zitten waardoor er geen werkzaamheden zijn.

De verkeersmaatregelen blijven om praktische redenen wel staan.

Aanvullende informatie

  • Maker: Wim van Bracht/Omroep Venray
  • Bron artikel: Gemeente Venray
  • Bron foto: Enexis
Gepubliceerd in Nieuws
